1С после внедрения: чек-лист перехода от проектного режима к промышленной поддержке

Источник: Блог IBS

Кратко

  • Завершение внедрения 1С не означает готовность системы к промышленной эксплуатации.
  • До ухода проектной команды нужно зафиксировать периметр, разобрать бэклог, передать знания, настроить единый канал обращений и определить владельцев процессов.
  • SLA должен учитывать критичность операций и календарь закрытия месяца, расчета зарплаты, отчетности и массовых обменов.
  • Поддержку и развитие следует разделить, а все изменения проводить через оценку влияния, тестирование, релиз и приемку.

Внедрение 1С часто воспринимают как финальную точку большого проекта. Система запущена, пользователи работают, ключевые документы проводятся, отчеты формируются, подрядчик передал инструкции, проектная команда постепенно расходится. На этом моменте у бизнеса возникает ощущение, что самая сложная часть позади. На практике именно после запуска начинается период, в котором становится понятно, насколько 1С готова к промышленной эксплуатации.

Проектный режим и промышленная поддержка 1С — разные состояния. В проекте команда работает на запуск: закрывает требования, настраивает функциональность, переносит данные, проводит обучение и исправляет ошибки в сжатые сроки. В поддержке цель другая: сохранить стабильность, обеспечить предсказуемое развитие, не сломать работающие процессы и дать пользователям понятный канал для обращений. Если этот переход не организовать отдельно, компания получает знакомый сценарий: система вроде бы внедрена, но каждую неделю появляются срочные доработки, спорные ошибки, проблемы с правами, непонятные отчеты, сбои обменов и ручные обходные действия.

Для крупной компании 1С после внедрения нельзя оставлять в формате «кто запускал, тот и поможет». Нужен контур промышленной поддержки: роли, SLA, классификация обращений, правила изменений, база знаний, релизный календарь, контроль интеграций и отчетность по качеству сервиса. Такой контур можно выстроить внутри компании, передать внешнему партнеру или собрать смешанную модель. Но он должен быть описан до того, как проектная команда потеряет контекст.

Почему запуск 1С не равен готовности к эксплуатации

На проекте многие решения принимаются быстро. Это нормально: есть сроки, бюджет, целевая дата запуска и давление со стороны бизнеса. Часть доработок переносится в следующий этап, часть инструкций остается в рабочих материалах, часть решений держится в голове аналитиков и ключевых пользователей. Пока проектная команда рядом, это не выглядит проблемой. Но после ухода команды поддержка сталкивается с системой, где многое работает, но не все управляемо.

Типовая проблема — незавершенный бэклог. В нем смешаны дефекты, пожелания, недоделанные отчеты, временные обходные решения, задачи по удобству пользователей и изменения, которые реально влияют на бизнес-процессы. Если этот список не разобрать, поддержка начинает жить в режиме постоянной доработки. Заявители считают все срочным, специалисты не понимают приоритетов, а руководство не видит, какие задачи критичны для стабильности.

Вторая проблема — слабая передача знаний. Документация может быть формально подготовлена, но не отражать фактические решения: какие настройки были изменены под бизнес, где есть нестандартные обработки, какие обмены зависят от расписания, какие отчеты используются для управленческих решений, какие роли выдаются только по отдельному согласованию. Без этих знаний поддержка будет разбираться в системе через инциденты.

Третья проблема — отсутствие сервисной модели. Пользователи продолжают писать напрямую аналитикам, бухгалтерам, разработчикам или проектному менеджеру. Часть вопросов решается быстро, часть теряется, часть превращается в устные договоренности. В итоге компания не получает статистику, не видит повторяющиеся проблемы и не может оценить качество поддержки.

Чем проектный режим отличается от промышленной поддержки

Параметр Проектный режим Промышленная поддержка
Главная цель Запустить систему и закрыть проектные требования Обеспечить стабильную работу и управляемое развитие
Приоритеты Сроки запуска, критичные дефекты, приемка функциональности Влияние на бизнес-процессы, SLA, снижение повторных инцидентов
Команда Проектный менеджер, аналитики, разработчики, ключевые пользователи Линии поддержки, сервис-менеджер, владельцы процессов, эксперты 1С
Каналы коммуникации Рабочие чаты, совещания, проектные списки задач Единая система обращений и регламент эскалации
Документация Проектные материалы, протоколы, инструкции запуска База знаний, регламенты, карта интеграций, каталог изменений
Изменения Часто идут быстро, потому что проект еще активен Проходят оценку влияния, тестирование, релиз и приемку
Оценка качества Факт запуска и закрытие замечаний SLA, повторные ошибки, стабильность процессов, качество релизов

Эта разница важна для управления ожиданиями. Если после внедрения 1С оставить проектные правила, поддержка будет постоянно жить в логике срочного запуска. Если слишком резко включить жесткий регламент без стабилизационного периода, пользователи получат ощущение, что система стала менее гибкой. Поэтому переход нужно проектировать отдельно.

Путь от проектного режима к промышленной поддержке 1С

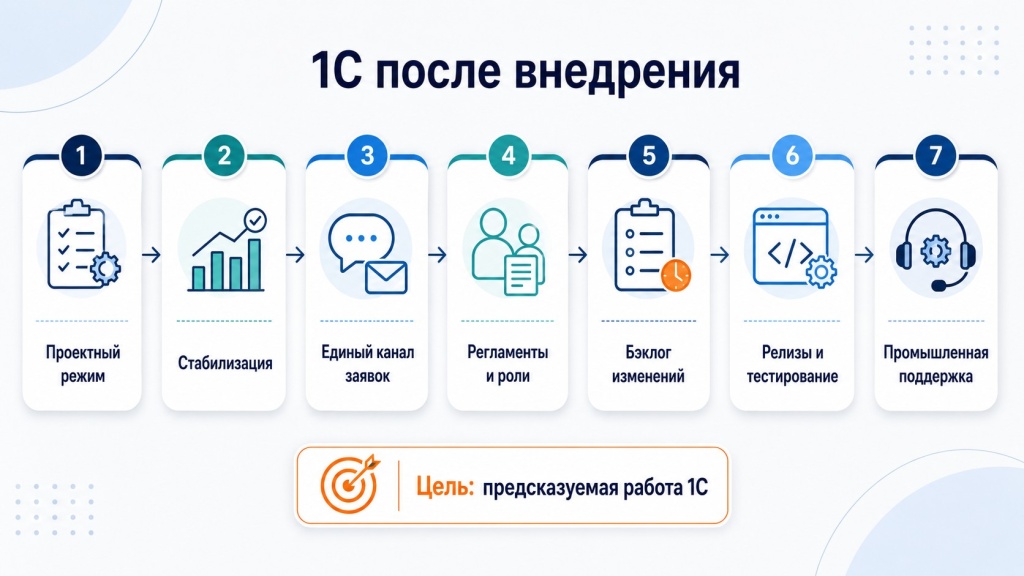

Иллюстрация: путь от проектного режима к промышленной поддержке 1С.

Чек-лист перехода к промышленной поддержке 1С

Ниже — практический чек-лист, который стоит пройти после внедрения 1С ERP, 1С:Управление холдингом, 1С:Документооборот, 1С:ЗУП, 1С:Бухгалтерия или другой корпоративной конфигурации. Он подходит и для ситуации, когда поддержку планируется оставить внутри, и для передачи внешнему партнеру по корпоративному сопровождению 1С.

1. Зафиксировать периметр поддержки

Сначала нужно описать, что именно передается в поддержку. Недостаточно указать «система 1С». В периметр обычно входят конфигурации, базы, расширения, внешние обработки, отчеты, интеграции, регламентные задания, роли, обмены, печатные формы, пользовательские инструкции и отдельные бизнес-процессы.

Для каждой базы нужно указать владельца, количество пользователей, критичные процессы, режим работы, интеграции и ограничения по времени проведения работ. Если база участвует в закрытии месяца, массовых расчетах, кадровых операциях или обменах с внешними системами, это должно быть отражено отдельно.

2. Разобрать бэклог после запуска

После внедрения почти всегда остается список задач. Его нельзя просто передать в поддержку одной таблицей. Бэклог нужно разделить на категории:

  • критичные дефекты, влияющие на работу бизнес-процессов;
  • некритичные ошибки, у которых есть обходной сценарий;
  • доработки, обещанные в рамках проекта;
  • пожелания пользователей по удобству;
  • изменения бизнес-процессов;
  • технический долг;
  • задачи по документации и обучению.

После классификации по каждой задаче нужно определить владельца, приоритет, ожидаемый результат и формат исполнения: сопровождение, развитие, отдельный мини-проект или отказ от реализации. Без этого поддержка унаследует хаос проекта и будет постоянно спорить с бизнесом о срочности.

3. Настроить единую точку входа

Все обращения по 1С должны попадать в единый канал. Это может быть сервис-деск, корпоративный портал или другая система заявок. Главное — чтобы обращение фиксировалось, имело категорию, приоритет, ответственного, историю коммуникации и результат.

Личные сообщения специалистам не должны быть основным способом поддержки. Они допустимы только для аварийного уведомления, но затем все равно оформляются в заявку. Иначе компания не сможет понять, сколько обращений возникает, какие темы повторяются, где не хватает инструкции и как фактически загружена команда.

4. Описать категории обращений

Для промышленной поддержки важно различать типы задач. Пользовательская консультация, ошибка проведения документа, запрос на изменение печатной формы, настройка прав, сбой обмена, изменение бизнес-логики и создание нового отчета не должны обрабатываться по одним правилам.

Минимальная классификация может выглядеть так:

  • инцидент — система работает неправильно или процесс остановлен;
  • консультация — пользователю нужно объяснить порядок действий;
  • сервисный запрос — требуется типовая операция, например доступ или настройка;
  • изменение — нужно изменить функциональность, отчет, форму или логику;
  • проблема — повторяющийся инцидент, требующий анализа причины;
  • развитие — задача, которая выходит за рамки поддержки и требует отдельной оценки.

Эта классификация помогает сразу определить маршрут обработки. Инцидент идет в поддержку, изменение — через оценку влияния, развитие — в отдельный план работ, консультация — через первую линию и базу знаний.

5. Согласовать SLA и календарь критичных периодов

SLA по 1С не должен быть одинаковым для всех обращений. Важна связка «критичность процесса — влияние на пользователей — допустимое время реакции и восстановления». Ошибка в отчете одного пользователя и остановка закрытия месяца требуют разных обязательств.

Нужно отдельно зафиксировать критичные периоды: расчет зарплаты, закрытие месяца, квартальная отчетность, инвентаризация, массовые кадровые операции, загрузка прайс-листов, обмены с маркетплейсами, ЭДО, банками, складскими или производственными системами. В эти периоды вводятся ограничения на релизы и повышенная готовность поддержки.

6. Описать правила изменений

После внедрения бизнес неизбежно будет просить доработки. Это нормально: пользователи начинают работать в системе и видят, что можно улучшить. Но любые изменения в промышленной 1С должны проходить управляемый процесс.

Для каждой доработки нужно фиксировать бизнес-требование, затронутые объекты, влияние на роли и интеграции, план тестирования, ответственного за приемку, дату релиза и план отката. Особенно внимательно нужно относиться к изменениям в обменах, регламентных заданиях, финансовых документах, ролях и массовых обработках.

7. Обновить документацию и базу знаний

Инструкции после внедрения часто быстро устаревают. Пользователи начинают работать, появляются уточнения, меняются маршруты согласования, добавляются поля, перерабатываются отчеты. Если базу знаний не поддерживать, первая линия не сможет закрывать типовые вопросы, а пользователи снова будут идти напрямую к экспертам.

В базе знаний должны быть не только пользовательские инструкции, но и материалы для поддержки: карта баз, список интеграций, описание регламентных заданий, порядок выдачи доступов, типовые ошибки, инструкции по диагностике, правила релизов, контакты владельцев процессов.

8. Проверить интеграции и регламентные задания

После запуска 1С особое внимание нужно уделить обменам. Даже если система работает корректно внутри, проблемы могут возникать на границе с другими системами: CRM, сайтом, WMS, MES, BI, банками, ЭДО, кадровыми сервисами, складскими решениями и хранилищами данных.

По каждой интеграции нужно знать направление обмена, периодичность, владельца, критичность, формат контроля, признаки ошибки и ответственного за смежную систему. Если обмен падает ночью, утром бизнес должен получить понятное сообщение и сценарий восстановления, а не цепочку взаимных обвинений между командами.

Напишите нам

План первых 60 дней после внедрения

Переход к поддержке лучше вести как отдельный стабилизационный этап. Его задача — не только закрывать обращения, но и собрать недостающие элементы сервисной модели.

Период Что сделать Ожидаемый результат
1-2 недели Принять обращения, собрать бэклог, провести интервью с ключевыми пользователями и проектной командой Понятен фактический периметр и список рисков
3-4 недели Классифицировать обращения, согласовать приоритеты, описать критичные процессы и регламентные периоды Поддержка перестает работать вслепую
5-6 недель Настроить SLA, маршруты эскалации, правила изменений и формат отчетности Появляется управляемая сервисная модель
7-8 недель Сформировать базу знаний, закрыть быстрые улучшения, выделить задачи развития Бизнес видит не только поддержку, но и план стабилизации

Такой план помогает отделить стабилизацию от развития. В первые недели не стоит пытаться реализовать все пожелания пользователей. Сначала нужно обеспечить контроль над системой: обращения, критичность, интеграции, роли, регламенты и бэклог.

Какие метрики использовать в поддержке 1С

Метрики нужны не для красивого отчета, а для управления качеством. Если измерять только количество закрытых заявок, поддержка будет выглядеть активной, но это ничего не скажет о состоянии системы. Важно видеть влияние на бизнес и динамику проблем.

Для 1С полезны следующие показатели:

  • время реакции по критичным обращениям;
  • время восстановления по инцидентам;
  • доля обращений, решенных на первой линии;
  • количество повторных инцидентов по одной причине;
  • количество аварийных изменений;
  • доля успешных релизов без откатов;
  • возраст открытого бэклога;
  • количество обращений по интеграциям;
  • количество запросов по доступам и ролям;
  • нагрузка по конфигурациям и бизнес-процессам;
  • выполнение работ в критичные периоды без срывов.

Если метрики собирать регулярно, становится видно, где нужна не поддержка, а улучшение процесса. Например, много обращений по ролям может говорить о слабом регламенте доступа. Повторные ошибки обмена — о необходимости доработать мониторинг. Большое количество консультаций по одному сценарию — о нехватке инструкции или неудобстве интерфейса.

Как разделить поддержку и развитие 1С

После внедрения бизнес часто воспринимает любую задачу по 1С как поддержку. Но не каждая задача должна входить в SLA. Если требуется новый управленческий отчет, изменение маршрута согласования, переработка обмена или новая интеграция, это уже развитие. Его нужно планировать, оценивать и принимать отдельно.

Граница между поддержкой и развитием должна быть описана заранее. В поддержку обычно входят консультации, диагностика, исправление ошибок, типовые настройки, регламентные операции, помощь с доступами, контроль обменов и небольшие корректировки в рамках согласованного периметра. В развитие входят новые функции, существенные доработки, изменение бизнес-логики, новые отчеты, интеграции и оптимизация процессов.

Такой раздел нужен не для ограничения бизнеса, а для предсказуемости. Поддержка должна сохранять стабильность. Развитие должно улучшать систему. Если смешать эти потоки, команда будет постоянно выбирать между аварийными обращениями и задачами роста.

Что передать внешнему партнеру

Если сопровождение 1С передается внешнему партнеру, пакет передачи должен быть максимально практичным. Лучше передать меньше документов, но полезных, чем большую папку проектных материалов без текущего статуса.

Нужно подготовить:

  • список баз и конфигураций;
  • описание бизнес-процессов и владельцев;
  • карту интеграций;
  • перечень регламентных заданий;
  • матрицу ролей и правил доступа;
  • открытый бэклог с классификацией;
  • список известных проблем;
  • регламент критичных периодов;
  • текущие инструкции пользователей;
  • историю релизов и крупных изменений;
  • контакты ответственных сотрудников;
  • требования к SLA и отчетности.

Если компания выбирает IBS как партнера по сопровождению 1С, этот пакет помогает быстрее перейти от знакомства с системой к управляемой поддержке. Также стоит посмотреть проекты IBS, чтобы понять, какие сценарии работы с корпоративными системами уже реализовывались.

Типичные ошибки после внедрения 1С

Первая ошибка — считать, что поддержка начнется сама. Если нет единого канала, регламента и владельцев процессов, пользователи вернутся к личным обращениям, а команда потеряет контроль над качеством.

Вторая ошибка — не разобрать проектный бэклог. В нем смешаны ошибки, доработки, пожелания и технический долг. Без классификации поддержка будет тратить ресурс на задачи с неясной ценностью.

Третья ошибка — переносить изменения в промышленный контур без полноценного тестирования. После запуска даже небольшое изменение может повлиять на данные, обмены, права и отчетность.

Четвертая ошибка — не фиксировать знания. Если проектная команда ушла, а решения не описаны, поддержка будет восстанавливать контекст через инциденты.

Пятая ошибка — обещать одинаковые сроки по всем обращениям. Для промышленной поддержки важна критичность процесса, а не формальное равенство всех заявок.

Как понять, что 1С перешла в промышленную поддержку

Переход можно считать состоявшимся, когда система поддерживается не усилиями отдельных людей, а процессом. Пользователи знают, куда обращаться. Заявки классифицируются. Есть SLA и правила эскалации. Критичные периоды описаны. Изменения проходят оценку влияния и тестирование. Интеграции контролируются. База знаний обновляется. Руководство получает отчет не только о количестве заявок, но и о состоянии сервиса.

В идеале поддержка должна не просто реагировать на ошибки, а постепенно снижать их число. Для этого нужны анализ повторных обращений, работа с проблемами, улучшение инструкций, автоматизация проверок и регулярный разбор качества релизов. Тогда 1С перестает быть системой, которую «держат руками», и становится управляемой частью корпоративного ИТ-ландшафта.

Вывод

После внедрения 1С бизнесу нужна не только техническая помощь пользователям, а полноценная промышленная поддержка. Она начинается с периметра, бэклога, единого канала обращений, SLA, правил изменений, базы знаний и контроля интеграций. Без этих элементов компания рискует быстро потерять управляемость: проект завершен, а система продолжает требовать проектной интенсивности.

Хорошо организованный переход снижает нагрузку на внутреннюю команду, делает поддержку прозрачной и помогает развивать 1С без риска для стабильных процессов. Чем раньше этот контур будет описан, тем меньше зависимость от проектной команды и тем спокойнее пройдет эксплуатация системы в первые месяцы после запуска.

Часто задаваемые вопросы

Когда начинать переход к промышленной поддержке?

Подготовку стоит начинать до завершения внедрения, пока проектная команда сохраняет контекст. После запуска нужен отдельный стабилизационный этап, а не мгновенный перевод всех задач в обычную очередь поддержки.

Что делать с проектным бэклогом?

Разделить его на дефекты, обязательства проекта, пользовательские улучшения, изменения процессов, технический долг и задачи обучения. Для каждой позиции определить владельца, приоритет и поток исполнения: поддержка, развитие или отдельный проект.

Какие материалы передать поддержке?

Список баз и конфигураций, карту интеграций, регламентные задания, роли и доступы, известные проблемы, историю релизов, инструкции, критичные периоды, открытый бэклог и контакты владельцев бизнес-процессов.

Как определить SLA для 1С?

Не устанавливать один срок для всех заявок. Приоритет зависит от влияния на процесс, числа пользователей, наличия обходного сценария и допустимого простоя. Для закрытия месяца и расчета зарплаты нужны отдельные правила.

По каким признакам переход завершен?

Обращения идут через единый канал, роли и эскалация понятны, SLA измеряется, интеграции контролируются, изменения тестируются, база знаний обновляется, а отчетность показывает повторные проблемы и качество релизов.

Напишите нам

Следите за новостями компании IBS в соцсетях и блогах
Мнение эксперта в статье
